Przebieg S74 najlepiej czytać nie jak jedną gotową linię, ale jak serię odcinków, które w 2026 roku są na zupełnie różnych etapach. To ważne, bo od tego zależy, czy planujesz szybki przejazd przez Kielce, trasę w stronę Opatowa, czy dłuższy wyjazd na Podkarpacie. W praktyce chodzi więc nie tylko o sam ślad drogi, ale też o to, które fragmenty już realnie poprawiają ruch, a które dopiero się domykają.
Najważniejsze informacje o przebiegu S74
- S74 ma połączyć S12 w rejonie Sulejowa z S19 w Nisku, prowadząc przez Kielce, Opatów, Tarnobrzeg i Stalową Wolę.
- W 2026 roku ta trasa nie jest jeszcze jedną ciągłą ekspresówką, tylko zbiorem odcinków w fazie projektowania, budowy i przygotowania.
- Najbliżej zakończenia jest odcinek Mniów - Kielce, gdzie ogólne zaawansowanie prac przekroczyło 65 proc.
- Przejście przez Kielce ma 5,010 km i ma spiąć węzły Kielce Zachód, Herby, Skrzetle i Bocianek.
- Dłuższe fragmenty na wschód od Kielc nadal są projektowane, więc trzeba liczyć się z objazdami i czasową organizacją ruchu.

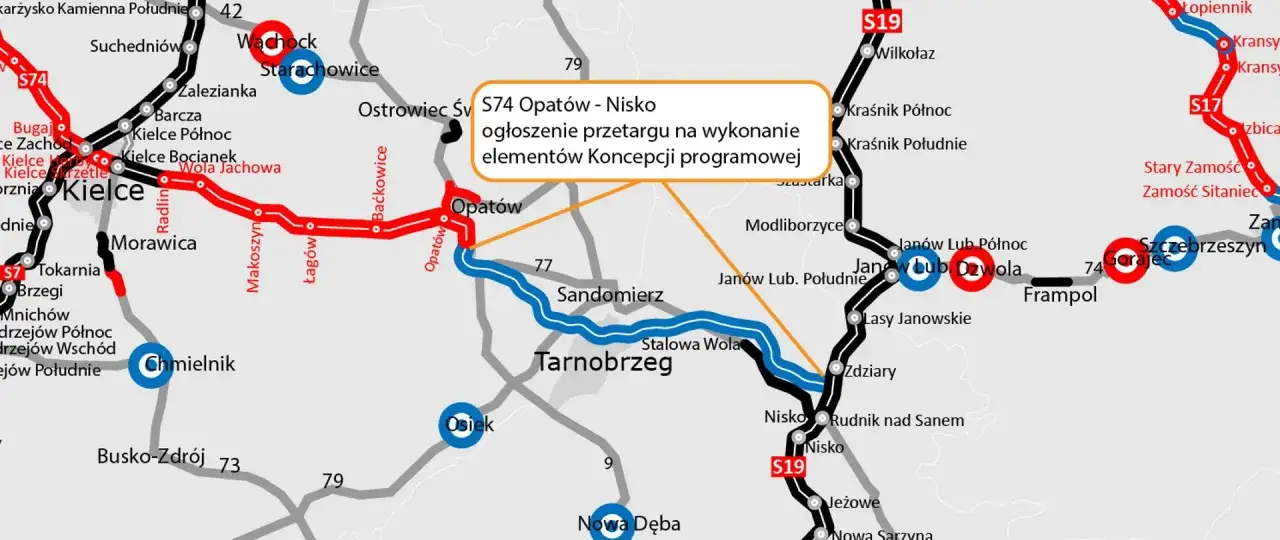

Gdzie biegnie S74 i co ta trasa naprawdę łączy
Najkrócej: S74 ma być osią komunikacyjną łączącą centrum kraju z północnym Podkarpaciem, z mocnym akcentem na Kielce jako punkt węzłowy. W kierunkowym przebiegu droga prowadzi od S12 w rejonie Sulejowa przez Kielce, Opatów, Tarnobrzeg i Stalową Wolę do S19 w Nisku. Dla kierowcy oznacza to coś więcej niż wygodniejszy przejazd między miastami - to przede wszystkim nowy porządek ruchu na ważnym korytarzu tranzytowym, który dziś nadal jest rozbijany przez odcinki w różnym stanie zaawansowania.
Ja patrzę na tę trasę jak na szkielet, który ma odciążyć starą DK74 i uporządkować ruch wokół Kielc, ale też domknąć sensowny dojazd na wschód kraju. To ważne również dla podróży urlopowych, caravaningu i tras weekendowych, bo S74 ma w przyszłości skracać czas przejazdu tam, gdzie dziś często przegrywa się z korkami, zwężeniami i ruchem lokalnym. Właśnie dlatego sam przebieg nie wystarczy - trzeba jeszcze wiedzieć, na jakim etapie jest każdy fragment. I tu zaczyna się właściwa część historii tej drogi.
Jak wygląda podział na odcinki w 2026 roku
Jeśli spojrzeć na S74 bez upiększania, w 2026 roku mamy do czynienia z kilkoma osobnymi inwestycjami, a nie z jedną gotową trasą. To istotne, bo na mapie wszystko wygląda spójnie, ale w terenie każdy odcinek żyje własnym rytmem, własną procedurą i własnym terminem. Poniżej rozpisuję to tak, jak czytałbym tę inwestycję przed wyjazdem.
| Odcinek | Długość | Stan w 2026 roku | Co to oznacza dla kierowcy |
|---|---|---|---|
| Granica woj. łódzkiego/świętokrzyskiego - Przełom/Mniów | 27,475 km | Projektowanie zaawansowane w 87,81 proc., roboty budowlane jeszcze nie ruszyły | To jeszcze etap przygotowania, więc nie licz na szybki przejazd tym śladem |
| Przełom/Mniów - węzeł Kielce Zachód | 16,4 km | Ogólne zaawansowanie prac przekroczyło 65 proc., zakończenie planowane na połowę 2027 r. | To obecnie najbliższy realnej jazdy fragment całego ciągu |
| Węzeł Kielce Zachód - węzeł Kielce Bocianek | 5,010 km | Projektowanie na poziomie 95 proc., roboty budowlane na poziomie 5 proc. | Miejski odcinek, który ma rozwiązać wąskie gardło w Kielcach |
| Cedzyna - Łagów | 30,015 km | Umowa z wykonawcą podpisana 28 marca 2024 r., termin zakończenia: marzec 2028 r. | To długi odcinek w realizacji, ale jeszcze bez końcowego efektu na drodze |
| Łagów - Opatów | 18,3 km | Trwają prace projektowe | Ślad trasy nadal jest dopracowywany |
| Opatów - Nisko | ok. 71 km | Etap przygotowania, opracowanie STEŚ | To największy brakujący fragment wschodniego domknięcia S74 |
W praktyce daje to prosty wniosek: S74 w 2026 roku istnieje bardziej jako ciąg projektów niż jako jedna, pełna ekspresówka. I właśnie dlatego warto oddzielić fragmenty najbliższe otwarcia od tych, które jeszcze długo będą żyły dokumentacją, uzgodnieniami i decyzjami. To prowadzi do najważniejszego pytania: gdzie naprawdę widać postęp, a gdzie nadal trwa głównie formalne domykanie inwestycji.
Które fragmenty są najbliżej realnej jazdy
Najbardziej zaawansowany jest dziś odcinek Mniów - Kielce. Według GDDKiA ogólne zaawansowanie prac na tym fragmencie przekroczyło 65 proc., roboty drogowe są na poziomie ponad 60 proc., a mostowe - około 70 proc. Zakończenie wszystkich prac planowane jest na połowę 2027 r., więc to właśnie ten kawałek ma największą szansę na szybkie odczuwalne odciążenie ruchu.
Równie ważny, choć krótszy, jest miejski fragment od węzła Kielce Zachód do węzła Kielce Bocianek. Tu projektowanie osiągnęło 95 proc., a budowa dopiero 5 proc., co dobrze pokazuje, że formalnie inwestycja jest już blisko wejścia w bardzo konkretną fazę, ale wciąż nie jest gotowa do obsługi pełnego ruchu. Ten odcinek ma łączyć węzły Kielce Herby, Kielce Skrzetle i Kielce Bocianek, czyli rozwiązać problem przejazdu przez samo miasto, a nie tylko wyprowadzić ruch poza jego granice.
Na tym tle Cedzyna - Łagów wygląda inaczej: umowa z wykonawcą jest podpisana, ale zakończenie przewidziano dopiero na marzec 2028 r. To uczciwy sygnał dla kierowcy, żeby nie traktować tej części trasy jako natychmiastowej ulgi. Dla mnie ważne jest właśnie to rozróżnienie: jedna inwestycja może być już „na budowie”, druga nadal „na papierze”, a trzecia dopiero dojeżdża do decyzji. Jeśli o tym pamiętać, łatwiej uniknąć rozczarowania na trasie. A sam wpływ S74 na ruch jest sporo większy, niż widać na mapie.
Dlaczego ten przebieg ma znaczenie dla codziennego ruchu
S74 nie jest tylko kolejną drogą ekspresową na liście. Jej przebieg ma odciążyć centrum Kielc, skrócić przejazd i poprawić płynność na jednym z najbardziej wrażliwych odcinków DK74. Według GDDKiA przejazd między Targami Kielce a węzłem Kielce Bocianek ma zająć około 3 minut, podczas gdy dziś ta sama relacja potrafi zajmować około 30 minut. To różnica, którą kierowca odczuje od razu, zwłaszcza w godzinach szczytu.
Druga sprawa to jakość ruchu, nie tylko jego tempo. Nowy przebieg ma dać bezkolizyjne węzły, ciągi pieszo-rowerowe na odcinku miejskim, lepszą obsługę terenów przyległych i mniej konfliktów między ruchem lokalnym a tranzytowym. W praktyce oznacza to mniej hamowania, mniej przecinania się strumieni ruchu i mniej miejsc, w których jedna kolizja potrafi sparaliżować całą oś. To ważne zwłaszcza tam, gdzie trasa przecina obszary mocno zurbanizowane albo prowadzi blisko zabudowy.
Jest jeszcze jeden efekt, o którym kierowcy często myślą dopiero później: hałas i emisje. Płynniejszy ruch zwykle oznacza mniej postojów, mniej gwałtownych przyspieszeń i mniej „jazdy zderzak w zderzak”. Nie jest to cudowna recepta na wszystkie problemy, ale w mieście różnica bywa odczuwalna. I właśnie dlatego S74 należy rozpatrywać nie tylko jako inwestycję drogową, lecz także jako zmianę organizacji całego korytarza transportowego. Skoro tak, to pytanie brzmi: jak planować podróż, zanim ten układ będzie gotowy w całości.
Jak planować trasę, zanim S74 będzie ciągła
Największy błąd to założenie, że skoro odcinek istnieje na papierze, to da się nim jechać jak pełnoprawną ekspresówką. W przypadku S74 to po prostu nie działa. Dla podróżnego, zwłaszcza jadącego z przyczepą, kamperem albo z dziećmi, lepiej przyjąć bardziej zachowawczy model planowania niż liczyć na szczęśliwy zbieg okoliczności.
- Sprawdzaj aktualny status konkretnego odcinka, a nie tylko nazwę całej trasy.
- W rejonie Kielc zakładaj czasową organizację ruchu i możliwe zwężenia.
- Dodawaj zapas czasu, szczególnie w sezonie wakacyjnym i w godzinach porannych oraz popołudniowych.
- Jeśli jedziesz zestawem z przyczepą albo kamperem, unikaj planowania „na styk”, bo objazdy i roboty potrafią wydłużyć przejazd bardziej niż osobówkę.
- Nie opieraj całej trasy na jednym fragmencie S74, jeśli reszta odcinków nadal jest w przygotowaniu lub budowie.
W praktyce najbezpieczniej jest traktować S74 jako trasę częściowo wspierającą przejazd, a nie jako gotową oś podróży. To ważne szczególnie dla osób jadących w stronę Podkarpacia, które często liczą na szybszy przelot w jednym ciągu. Lepiej mieć kilka sensownych wariantów niż jedną mapę z nadmiernym zaufaniem do inwestycji, która jeszcze dojrzewa w terenie. A żeby nie zgubić się w komunikatach o postępie, warto rozumieć sam język budowy.
Jak czytać komunikaty o S74 bez rozczarowań
Przy drogach ekspresowych najwięcej nieporozumień bierze się z mieszania trzech etapów: przygotowania, budowy i oddania do ruchu. W S74 to szczególnie widoczne, bo niektóre fragmenty mają już podpisane umowy, inne są po uzgodnieniach, a jeszcze inne dopiero zbierają dokumentację. Jeśli chcesz trafnie ocenić sytuację, patrz przede wszystkim na status formalny i realne postępy w terenie, a nie tylko na sam tytuł inwestycji.
| Pojęcie | Co oznacza | Dlaczego to ważne |
|---|---|---|
| STEŚ | Studium techniczno-ekonomiczno-środowiskowe, czyli etap analizy wariantów i warunków trasy | Pokazuje, że ślad drogi jest jeszcze dopracowywany |
| ZRID | Decyzja o zezwoleniu na realizację inwestycji drogowej | Dopiero po niej można w praktyce wejść w pełniejszą fazę robót |
| Roboty budowlane | Fizyczne prace w terenie: wykopy, nasypy, obiekty mostowe, nawierzchnie | To jest moment, w którym inwestycja zaczyna być widoczna dla kierowcy |
| Prace projektowe | Uzgodnienia, dokumentacja, korekty, decyzje i wymiana korespondencji | To etap potrzebny, ale jeszcze niewidoczny na jezdni |
Jeśli mam dać jedną praktyczną radę, to brzmi ona tak: nie oceniaj S74 po jednym odcinku. Najbliżej realnej zmiany jest dziś fragment Mniów - Kielce, bardzo zaawansowane są też prace w przejściu przez samą stolicę regionu, ale dłuższy wschodni ciąg nadal będzie rozwijał się etapami. Właśnie dlatego ta trasa w 2026 roku wymaga cierpliwości i chłodnego czytania komunikatów, a nie wiary w jedną, uproszczoną mapę. Dla kierowcy to uczciwsze podejście, a dla planowania podróży po prostu bezpieczniejsze.
