S17 to jedna z najważniejszych dróg ekspresowych we wschodniej Polsce. Łączy Warszawę z Lublinem, Zamościem i Hrebennem, a docelowo ma domknąć szybkie połączenie aż do granicy z Ukrainą. W tym tekście rozpisuję jej przebieg na konkretne odcinki, pokazuję, co działa już dziś, gdzie trasa nadal się zmienia i jak korzystać z niej bez wpadania w objazdy. To przydaje się zarówno przy zwykłym wyjeździe samochodem, jak i wtedy, gdy jedziesz z przyczepą albo kamperem.
Jak czytać S17 dziś i gdzie są jej najważniejsze luki
- Docelowa długość S17 to około 282 km, a trasa ma znaczenie międzynarodowe jako ciąg E372.
- Najpewniejszy fragment to dziś korytarz Warszawa-Lublin, który działa jako główny trzon całej ekspresówki.
- Południe trasy między Piaskami a Hrebennem nadal powstaje etapami, więc stan przejazdu bywa tam zmienny.
- Warszawski brakujący odcinek Wschodniej Obwodnicy Warszawy wciąż domyka cały układ S17 od strony stolicy.
- Przed wyjazdem warto sprawdzać bieżące utrudnienia, zwłaszcza w rejonie Zamościa i Tomaszowa Lubelskiego.
Jak przebiega S17 i jakie miejsca łączy
Ja patrzę na tę trasę przede wszystkim jak na korytarz, który porządkuje ruch między Mazowszem, Lubelszczyzną i granicą państwa. Według GDDKiA docelowy przebieg S17 ma około 282 km, a sama droga stanowi część europejskiego ciągu E372. Dla kierowcy ważne jest jednak coś bardziej praktycznego: S17 nie jest jedną równą linią asfaltu, tylko zbiorem odcinków o różnym stopniu zaawansowania.
- Warszawa - wschodni wylot stolicy i planowane domknięcie Wschodniej Obwodnicy Warszawy.
- Lublin - główny środkowy punkt trasy i najważniejszy węzeł komunikacyjny po drodze.
- Piaski, Krasnystaw, Izbica i Zamość - odcinek, który dziś najmocniej się zmienia.
- Tomaszów Lubelski i Hrebenne - finałowy kierunek trasy, prowadzący do przejścia granicznego.
W praktyce S17 ma więc dwa zadania naraz: ma zapewnić szybki przejazd dalekobieżny i odciążyć starą DK17 w miejscach, gdzie ruch lokalny miesza się z tranzytem. To właśnie ta mieszanka sprawia, że jej przebieg trzeba czytać nie tylko jako mapę, ale też jako proces inwestycyjny. A skoro tak, warto zobaczyć, gdzie na mapie pojawiają się dziś największe luki.

Jak czytać przebieg trasy na mapie
Na mapie S17 łatwo się pomylić, bo w 2026 roku widzisz jednocześnie odcinki gotowe, fragmenty w realizacji i miejsca, które nadal są na etapie dokumentacji. To ważne, ponieważ numer drogi sugeruje ciągłość, a rzeczywistość bywa bardziej poszatkowana. W praktyce najlepiej myśleć o S17 jako o osi Warszawa-Lublin-Zamość-Hrebenne, a dopiero potem o konkretnych odcinkach, które tę oś wypełniają.
Trzeba też uważać na nazewnictwo. W materiałach projektowych nadal pojawiają się starsze oznaczenia, na przykład Zakręt zamiast dzisiejszego węzła Warszawa Wschód. Jeśli ktoś patrzy tylko na statyczną mapę albo starszy plan inwestycji, może odnieść wrażenie, że trasa wygląda inaczej, niż wygląda w terenie. Ja zawsze zwracam uwagę właśnie na to rozróżnienie, bo ono oszczędza sporo nieporozumień przy planowaniu wyjazdu.
Druga rzecz to fakt, że część ruchu wciąż odbywa się po odcinkach DK17 lub po objazdach. To naturalne przy dużej inwestycji liniowej, ale dla kierowcy oznacza jedno: nie wszystkie kilometry tej drogi dają jeszcze ten sam komfort jazdy. Tę różnicę najlepiej widać w statusie poszczególnych fragmentów, więc przejdźmy do konkretów.
Które odcinki są gotowe, a które wciąż powstają
Południowy front robót obejmuje dziś 9 odcinków o łącznej długości 115 km. To najlepiej pokazuje, że S17 nie rozwija się równomiernie: jedne fragmenty są już używane na co dzień, inne dopiero przechodzą przez decyzje administracyjne, a jeszcze inne czekają na wejście ekipy w teren. Poniżej zebrałem to w prostym układzie, bo w tej trasie status odcinka jest równie ważny jak jego długość.
| Fragment | Stan w 2026 roku | Co to znaczy dla kierowcy |
|---|---|---|
| Drewnica - Warszawa Wschód | brakujący fragment Wschodniej Obwodnicy Warszawy, ok. 16 km, nadal projektowany | to najsłabsze ogniwo całego korytarza warszawskiego i miejsce, gdzie układ trasy wciąż się domyka |

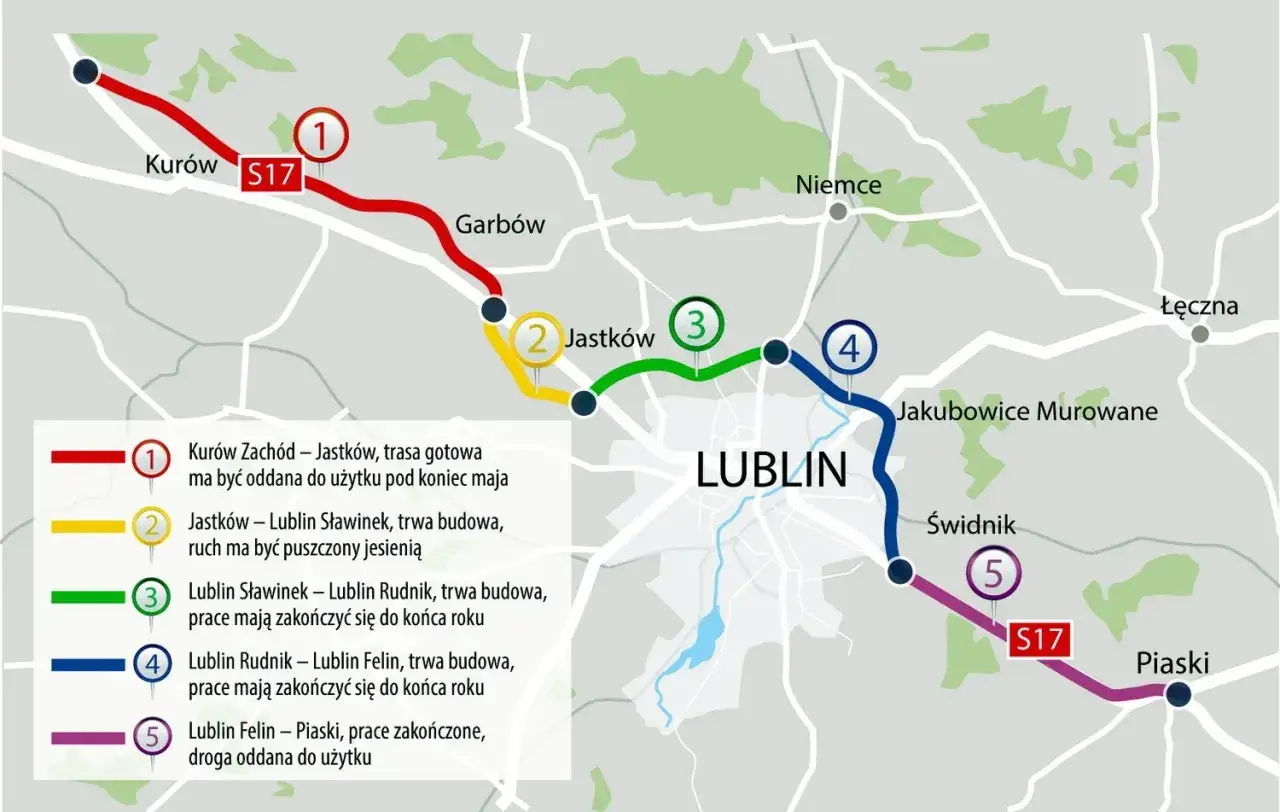

| Warszawa - Lublin | odcinek użytkowany | to dziś najwygodniejsza część S17 i główny kręgosłup przejazdu między dużymi miastami |
| Piaski - Łopiennik | realizacja, 16,65 km, planowane lata 2026-2028 | pierwszy z nowych odcinków za Piaskami, ważny dla kontynuacji ekspresówki na południe |
| Krasnystaw Północ - Izbica | realizacja, 18,8 km, umowa z wykonawcą od 2024 r. | ten fragment ma odciążyć starą DK17 i skrócić tranzyt przez środek regionu |

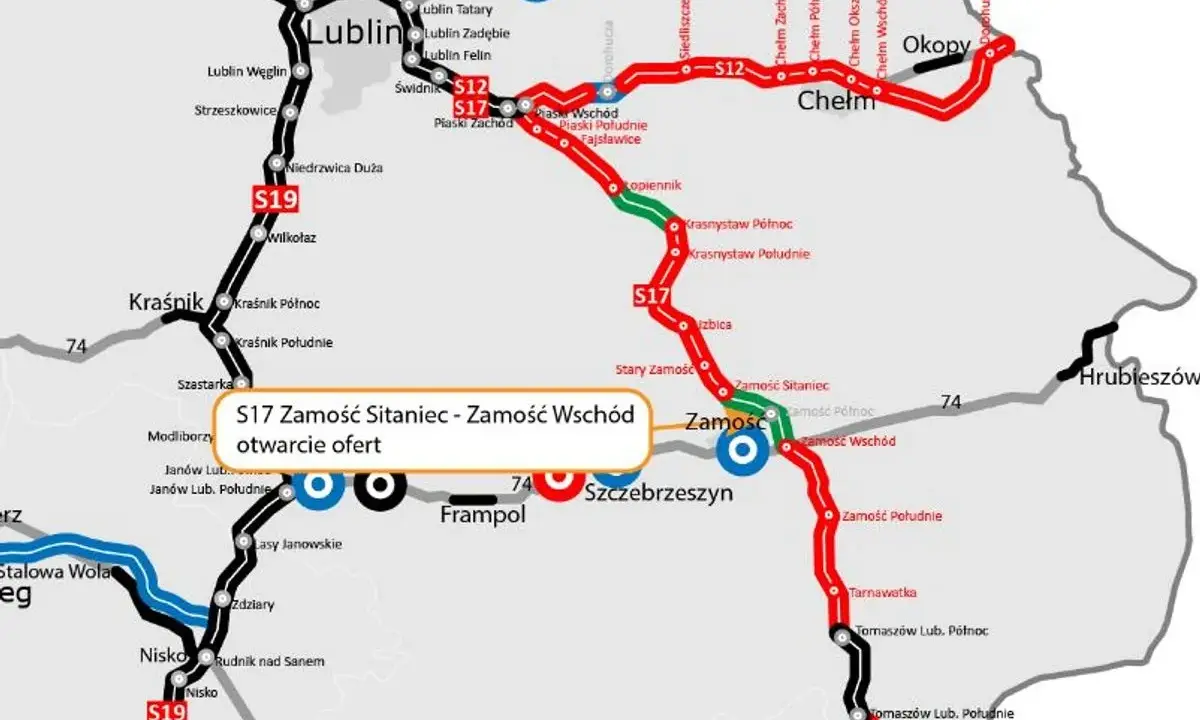

| Izbica - Zamość Sitaniec | blisko 10 km, wniosek ZRID złożony w 2025 r., plan 2026-2028 | to jeden z kluczowych braków przed dojazdem do Zamościa od północy |
| Zamość Sitaniec - Zamość Wschód | postępowanie przetargowe / przygotowanie | domyka północno-wschodnie obejście Zamościa i porządkuje ruch w mieście |
Ten podział pokazuje coś jeszcze: S17 nie działa w 2026 roku jako jeden równy standard na całej długości, ale jako rozwijany korytarz. Właśnie dlatego przy planowaniu przejazdu nie wystarczy spojrzeć na sam numer drogi. Trzeba wiedzieć, gdzie ekspresówka jest już gotowa, a gdzie nadal przechodzi przez etap budowy albo przetargu.
Dlaczego ta droga ma znaczenie dla kierowców i regionów
Z mojego punktu widzenia największa wartość S17 polega na tym, że nie jest to droga „o jednym celu”. Dla jednych to szybki dojazd do Lublina, dla innych trasa tranzytowa w stronę granicy, a dla osób podróżujących turystycznie - wygodny sposób na przejazd przez wschodnią Polskę bez ciągłego kluczenia po miejscowościach. To właśnie tutaj widać, po co w ogóle buduje się ekspresówki: mają odsunąć ruch cięższy i dalszy od dróg lokalnych.
- Większa płynność - mniej skrzyżowań, rond i zatrzymań w środku miejscowości.
- Lepsze bezpieczeństwo - oddzielenie ruchu tranzytowego od lokalnego zmniejsza liczbę konfliktów na drodze.
- Łatwiejsze planowanie - na ekspresówce lepiej przewidujesz czas dojazdu i moment na postój.
- Lepszy komfort podróży - szczególnie ważny przy dłuższej trasie, kamperze albo aucie z przyczepą.
Warto jednak pamiętać o ograniczeniach. Tam, gdzie S17 dopiero powstaje, ekspresowy komfort znika bardzo szybko: pojawiają się zwężenia, objazdy i ruch ciężarowy. Z kolei MOP, czyli Miejsce Obsługi Podróżnych, jest na takiej trasie ważniejszy, niż wygląda na pierwszy rzut oka. To właśnie tam najlepiej planować tankowanie, kawę i krótki odpoczynek, zamiast liczyć, że „coś się znajdzie po drodze”.
Dlatego w praktyce S17 działa najlepiej wtedy, gdy traktujesz ją jako gotowy, ale nadal rozwijany kręgosłup podróży. A skoro tak, warto przejść od ogólnej oceny do prostego planu przejazdu.
Jak zaplanować przejazd, żeby nie utknąć w objazdach
Przy tej trasie wygrywa nie ten, kto jedzie najszybciej na mapie, ale ten, kto dobrze czyta aktualny stan drogi. Ja zawsze zaczynam od sprawdzenia, czy w danym tygodniu nie ma robót na odcinkach Piaski-Zamość albo dalej w stronę Tomaszowa Lubelskiego i Hrebennego. To szczególnie ważne, jeśli jedziesz na weekend, z rodziną albo z większym autem, bo wtedy każdy objazd robi większą różnicę.
- Sprawdź bieżące utrudnienia przed wyjazdem, zwłaszcza w rejonie południowej Lubelszczyzny.
- Nie myl nazw węzłów, bo część z nich funkcjonuje jeszcze pod starszymi oznaczeniami projektowymi.
- Zaplanuj postój przy MOP-ach, a nie na ostatnią chwilę przed zjazdem z ekspresówki.
- Jeśli jedziesz kamperem albo z przyczepą, dodaj zapas czasu na odcinki z ruchem wahadłowym lub objazdami.
- W rejonie Warszawy i Zamościa wybieraj zjazdy z wyprzedzeniem, bo dojazdy do ekspresówki często mają własne korki.
Przy dłuższej trasie taki prosty plan działa lepiej niż liczenie, że nawigacja sama wszystko załatwi. Nawet najlepsza aplikacja nie zmieni faktu, że na placu budowy organizacja ruchu potrafi zmieniać się szybciej niż statyczna mapa. To prowadzi już do ostatniej, ważnej rzeczy: gdzie S17 jest dziś naprawdę kompletna, a gdzie nadal pozostaje projektem.
Dlaczego S17 w 2026 roku nadal ma dwa oblicza
Najbardziej wymagający pozostaje warszawski fragment Wschodniej Obwodnicy Warszawy. To już nie jest zwykły brak asfaltu, ale projekt wymagający wariantowania przebiegu, badań geologicznych i kolejnych decyzji administracyjnych. Według GDDKiA, przy sprawnym przebiegu tych etapów ukończenie tego fragmentu można dziś szacować na około 2036 r. To dobrze pokazuje, że przy dużych inwestycjach liniowych sam numer drogi nie zawsze oznacza gotowy, jednolity przejazd.
Dla mnie praktyczny wniosek jest prosty: S17 już teraz działa jako szybki kręgosłup podróży między Mazowszem a Lubelszczyzną, ale im dalej na południowy wschód, tym częściej trzeba myśleć o niej jak o trasie etapowej. Przed wyjazdem opłaca się sprawdzić bieżące komunikaty o ruchu i objazdach, bo statyczna mapa nie pokaże tego, co w danym tygodniu dzieje się na budowie. Właśnie to podejście daje najwięcej spokoju na trasie.
